海天是中國最大的注塑機生產企業,其大中型注塑機在國內市場占有率超過60%,企業整體實力及各項經濟指標連續10余年在全國同行業中名列首位。公司的銷售額達37億元,產品還出口歐美、東南亞幾十個國家和地區。去年12月22日,海天集團旗下的“海天國際”在香港聯交所主板上市。也因此,信息化管理公司的研發流程已經成了迫在眉睫的事情,包括項目研發的進度管控,項目過程中的文檔管理以及研發人員的績效考核都是海天集團需要通過信息化來解決的問題。公司領導對目前市場上的研發項目管理軟件進行綜合評定及選擇,最終選擇了北京邦永的研發項目管理系統。
海天集團對信息化工作有著深刻的理解和認識,公司各個部門也有非常明確的管理目標和需求:
1、針對公司數量巨大的研發項目,在軟件中對每一個項目,每一個研發人員所上報的工作進行查看,審核,做到項目進度的實時管控;
2、針對不同類型的項目各自制定一套通用的任務計劃模板,做到項目執行過程的規范化;
3、將原先只存于各研發人員自己電腦中的項目過程文檔在軟件中進行歸檔,方便日后查閱;
4、通過項目積分完善研發人員的績效考核制度;

(1)總體流程圖

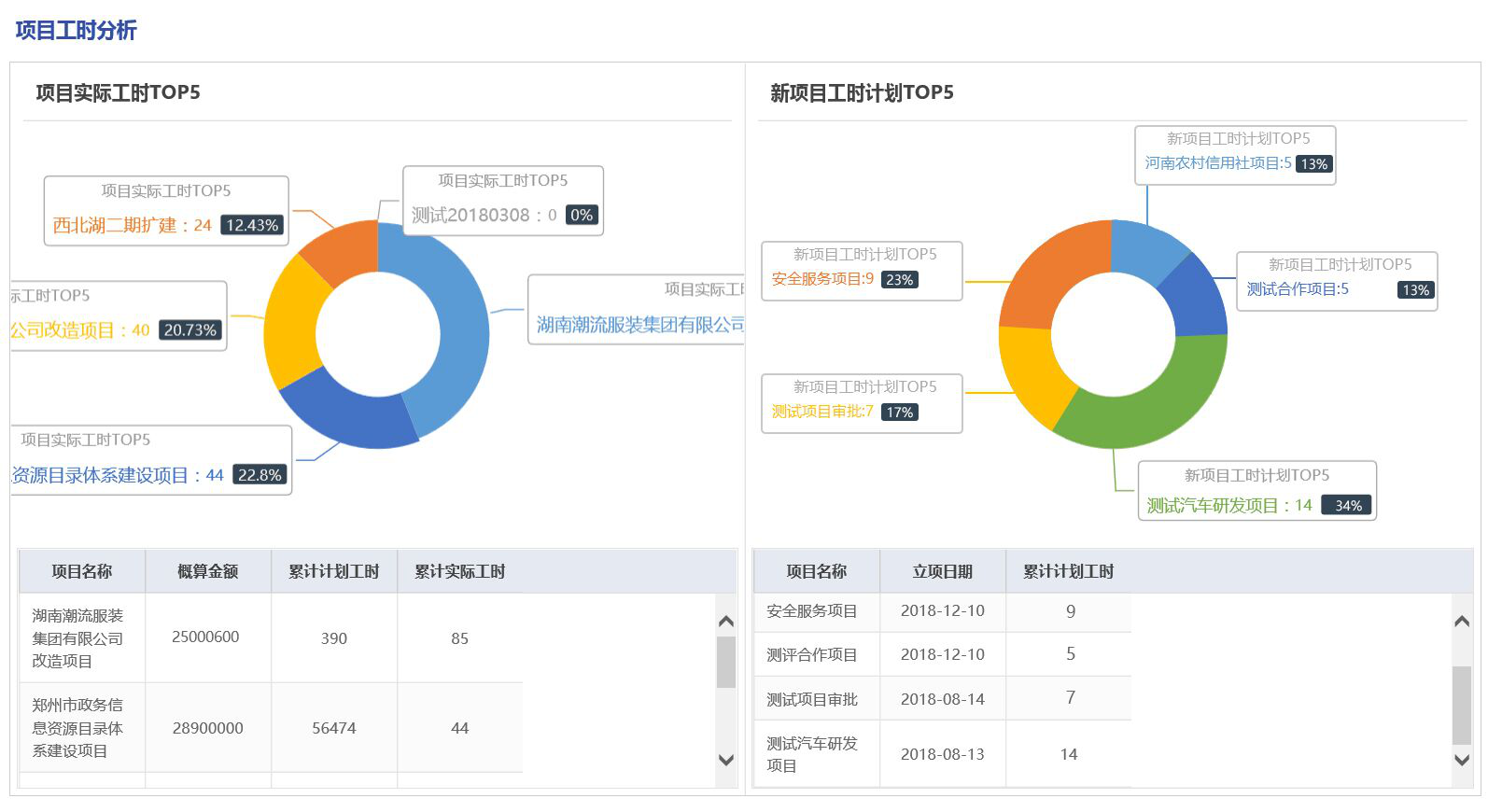

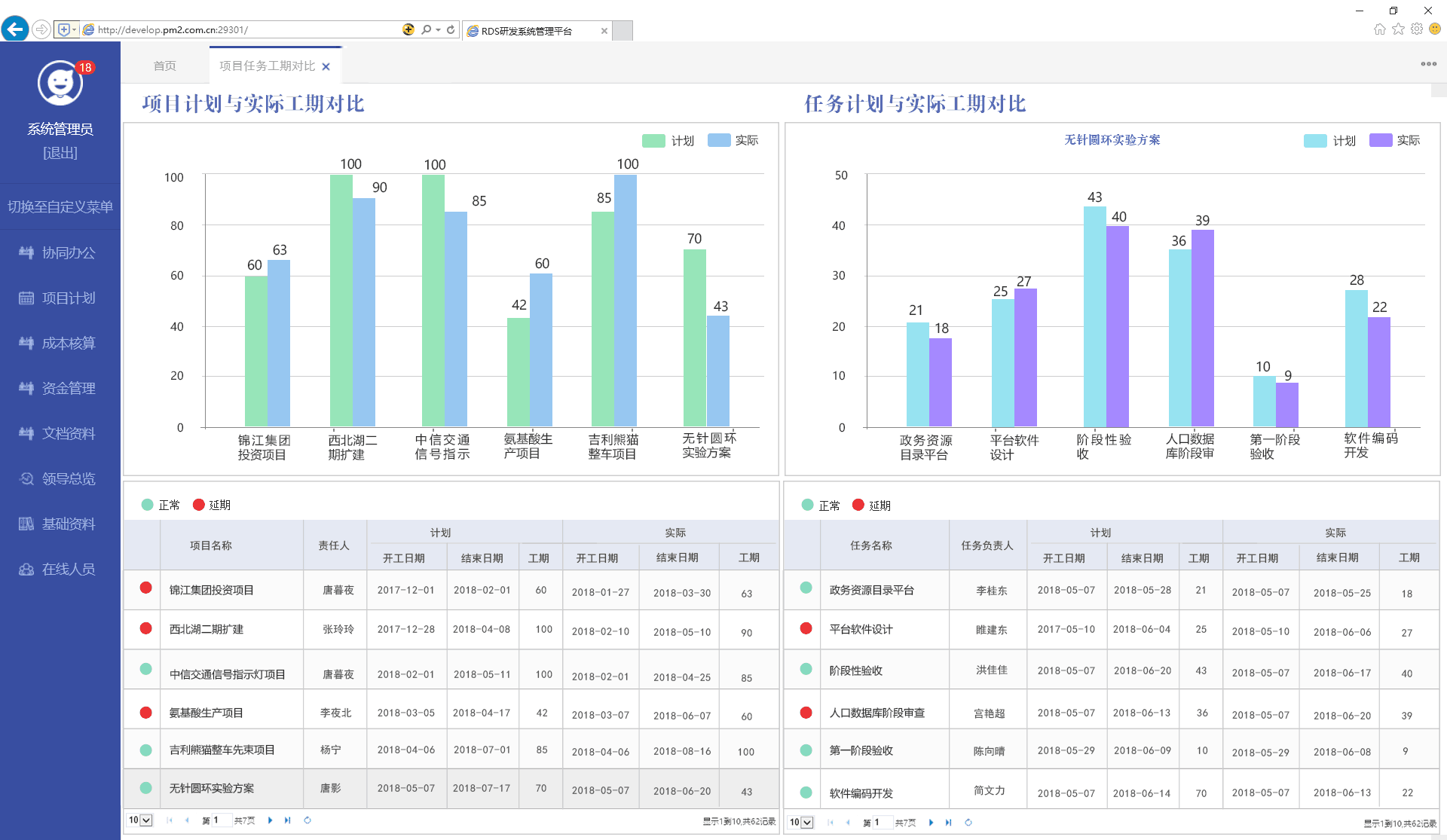

(2)、圖表分析:直觀、多角度的綜合圖表分析,使公司及部門、項目領導實時了解項目數據。
(3)進度管理

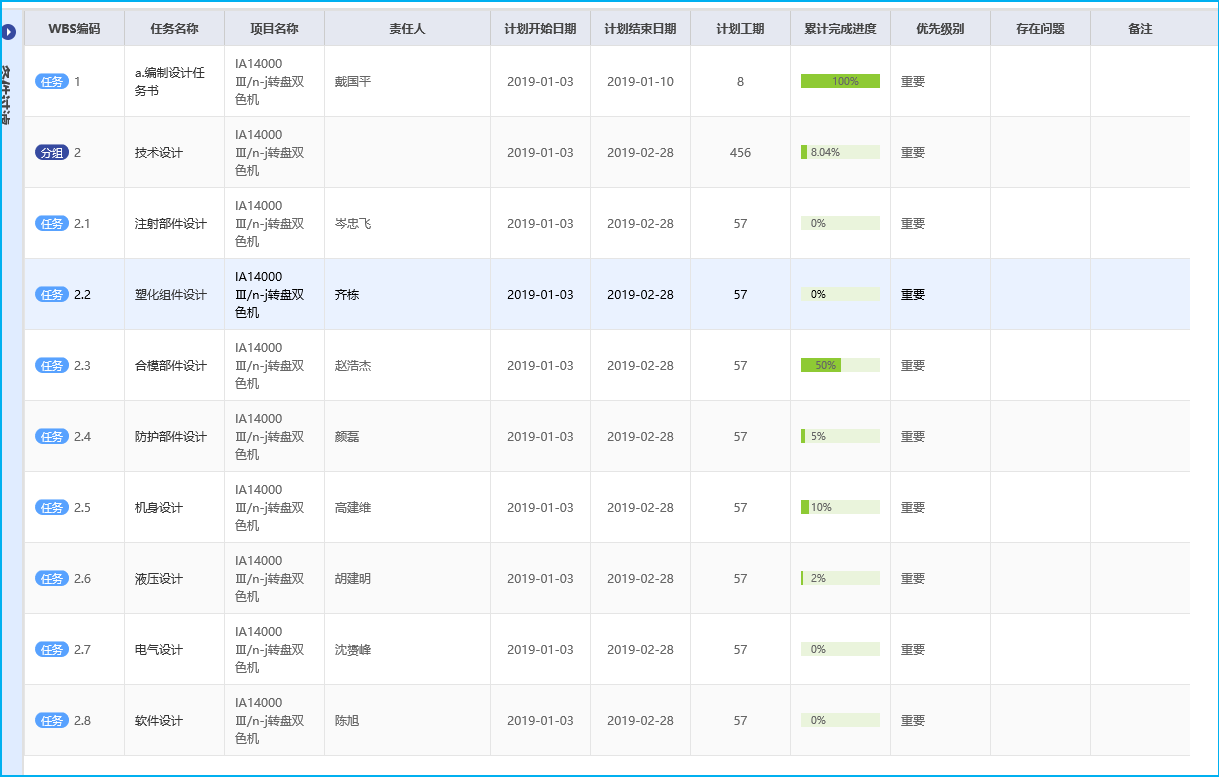

海天將項目的類型先根據公司項目和部門內部項目進行區分,再根據項目的屬性分為A、B、C等類型,每個類型建立一套固定的項目計劃模板,項目負責人在立項后根據立項的類型調用對應的模板,再根據實際情況進行微調,隨后發布任務;任務負責人再接受到自己的任務后,每天進行一次實際完成工作量的填報,項目負責人通過軟件中的這些操作可以每天都可以接收到下面研發人員的最新工作進展情況。
A:項目立項
B:任務模板
海天集團會事先在系統中根據項目的不同分類建立項目任務的模板,每個模板中包含了從項目開始到項目結束時各個階段的所有工作內容,項目負責人可根據實際情況引用模板后進行微調,從而最大限度的減輕項目負責人在系統中的工作負擔;
C:進度填報
當任務分配以后,海天集團規定每個研發人員應在下班前,根據當日自己所完成的工作量,填報工作完成情況,并都將由項目負責人統一審核確認完成情況,這樣就會后續管理層了解項目最新進展與成果提供了數據支撐;
(4)項目積分
為了對各研發人員所完成工作量進行考核,海天集團提出了項目積分的概念,項目積分由項目負責人按照公司規定,在分配任務時賦予每一個任務積分,當研發人員接收并完成任務時就可以獲得相應積分,最終為績效考核提供依據。

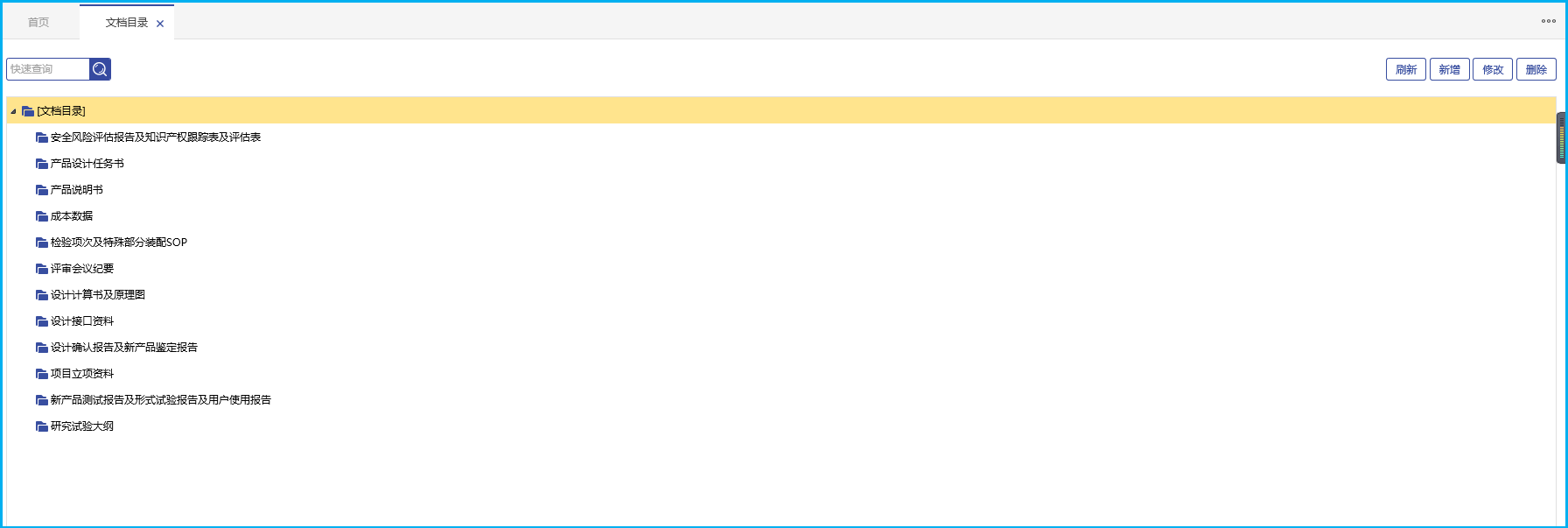

(5)文檔管理
海天集團為了避免了研發人員通過自己電腦收集文檔,最終導致文檔遺忘、丟失等情況的發生。在系統中所有業務的可交付成果,包括項目立項、任務派發、任務上報時等所上傳的附件,系統都自動會詢問是否需要歸檔,可以通過海天集團自定義的文檔目錄進行分類歸檔,最終實現所有文檔及可交付成果均在系統服務器備份,保證了文檔的安全性。
(6)常用報表

A:項目進度一覽表
企業管理層需要了解一個項目從頭到尾所有的工作計劃完成時間,實際完成時間,完成進度比,相關責任人,可以在系統中通過項目進度一覽表來了解這些內容,在這張報表中,可以通過對項目、責任人以及項目目前的狀態進行篩選查看,每條計劃的進展情況都一目了然。

B:人員任務考核
如果領導需要查看項目團隊中的某個成員一共完成了多少個任務,就可以在人員任務考核報表中查看,這張表會把每個人所做過的所有任務,按照不同的狀態(包括處理中、未開工,已完工)進行統計,通過任務數量向管理人員展現每位員工為公司所做出的貢獻。

C:人員負荷看板
項目負責人在分配任務時及人員管理時,通常需要考慮相關人員的負荷情況,否則責任人任務過滿,會導致雖然分配了任務,責任人卻沒時間完成,另一部分人卻仍處于空閑狀態。通過人員負荷看板,可以實時了解所以人員負荷狀態,也可以按月或周來了解其工作內容與成果。
目前海天集團在研發項目管理的信息化上成功上線,并在不斷開拓創新,優先通過軟件來控制項目進度,規范項目過程,考核項目人員,管理項目文檔,并且在這個過程中逐步衍生新的想法,在未來不斷的完善研發項目管理的流程,提高項目的效率與品質。
