大中建筑項目管理的需求

1、信息傳遞
實現溝通信息管理,基于業務的審批傳遞結果把項目現場及公司集團總部職能部門統一到一個平臺協同工作,同時實現工作結果主要資料的整理和查閱,減少物理浪費和時間浪費,提高工作效率和效果。

2、成本控制與造價管理

關聯項目核算體系,制定項目成本控制目標,在項目執行過程中,合同簽訂、合同執行、材料使用結算等情況的跟蹤管理,不僅根據各項信息匯集匯總形成項目總體結算信息,同時便于隨時進行成本控制,隨時了解項目整體的成本狀況及利潤情況,以及對各類成本構成進行造價分析,為管理決策提供依據。
3、合同簽訂與支付管理
根據合同制定與執行情況,一方面實現合同單位、合同金額、合同變更、合同付款等關鍵信息的記錄,一方面實現項目資金計劃對合同簽訂、合同執行的控制,并能多層次進行合同管理,按不同需求生成合同報表,供不同管理者隨時了解合同基本信息,通過生成的合同臺帳、分類匯總表、合同款統計分析、合同變更統計等從多個角度全面掌握合同執行狀況。

4、材料與設備管理
針對各類供貨進行管理,建立材料設備信息庫、供應商信息庫,進行供應商材料設備比價。通過掌握的大量供應商的材料設備信息,了解企業供貨能力、價格水平;通過多層次認價管理,按不同需求匯總顯示,實現不同角度對項目材料設備使用、認價統計分析。

5、項目進度管理

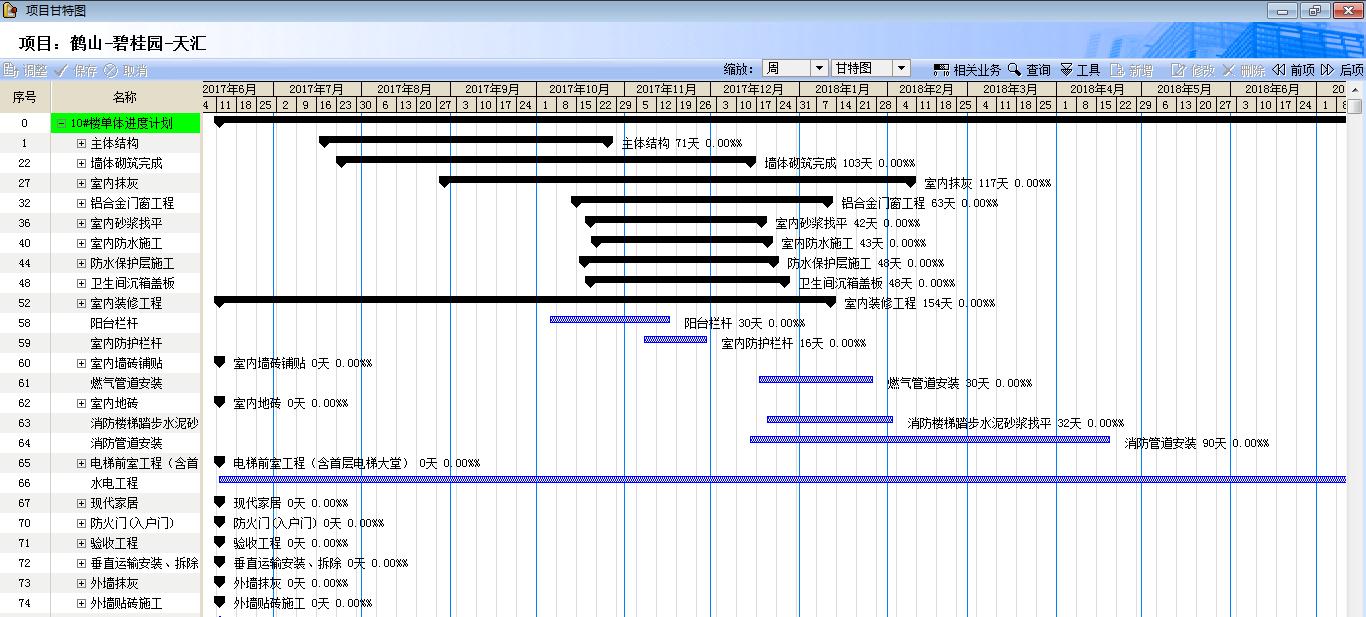

對項目主要進展結果進行管理(計劃、施工、驗收),通過甘特圖、網絡圖、工作日歷、邏輯圖等圖形工具從不同側面展現項目計劃與實際進度,及時反映項目進展情況,與計劃進行對比發現偏差,為項目跟蹤、評估、付款、決策提供基礎。

軟件應用情況
根據大中建筑的業務的需求,上線的PM2模塊包括:協同辦公(OA)、項目進度管理、物資采購管理、項目合同管理、成本核算管理、資金管理、檔案資料管理等。此次實施采取的是:整體規劃、分步實施模式。
所有的用戶都在同一系統平臺上進行操作,實現信息共享,互相配合。各個項目部在項目現場完成自己的日常業務,所有數據保存到公司總部服務器。既保持了原有處理日常業務模式,又滿足數據集中、信息共享的要求。能方便、輕松地實現報表的查詢、打印、分析、匯總,為管理者的決策提供有效的依據。
客戶應用價值分析

1、采購及現場材料管理

物資材料管控是傳統施工行業的重中之重,公司所有項目都通過公司采購部門集中控制。通過計劃、申購、采購、入庫、現場領料使用,一環扣一環層層監控,對材料使用全面把控。超計劃使用,必須有記錄,有變更。
通過系統報表,對比分析各個項目采購價格對比、材料使用對比、物資成本分析等。給到管理層不同角度的分析報表。

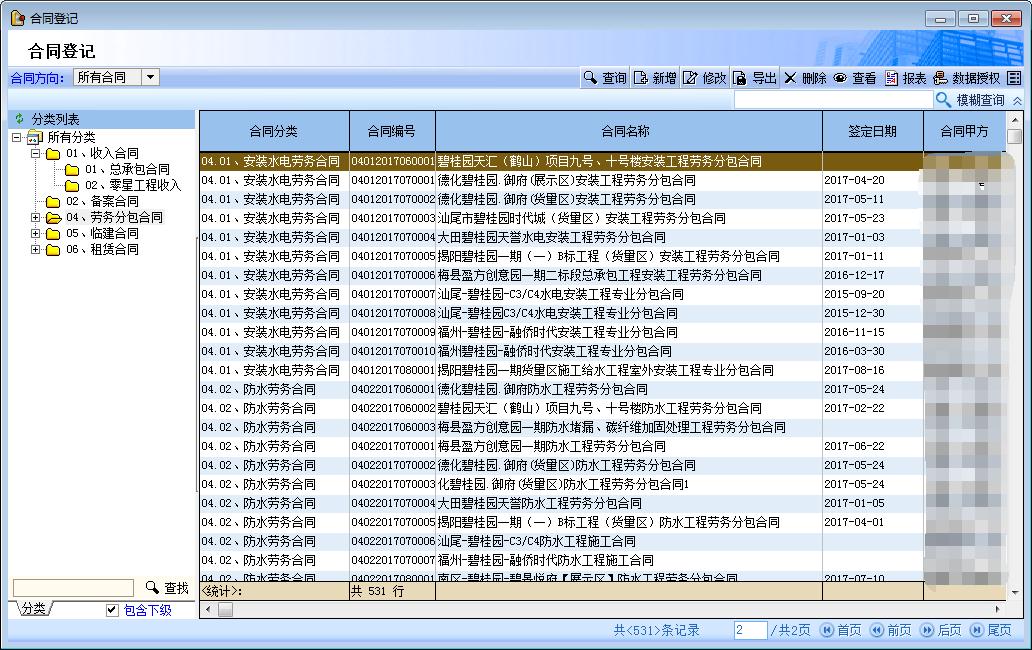

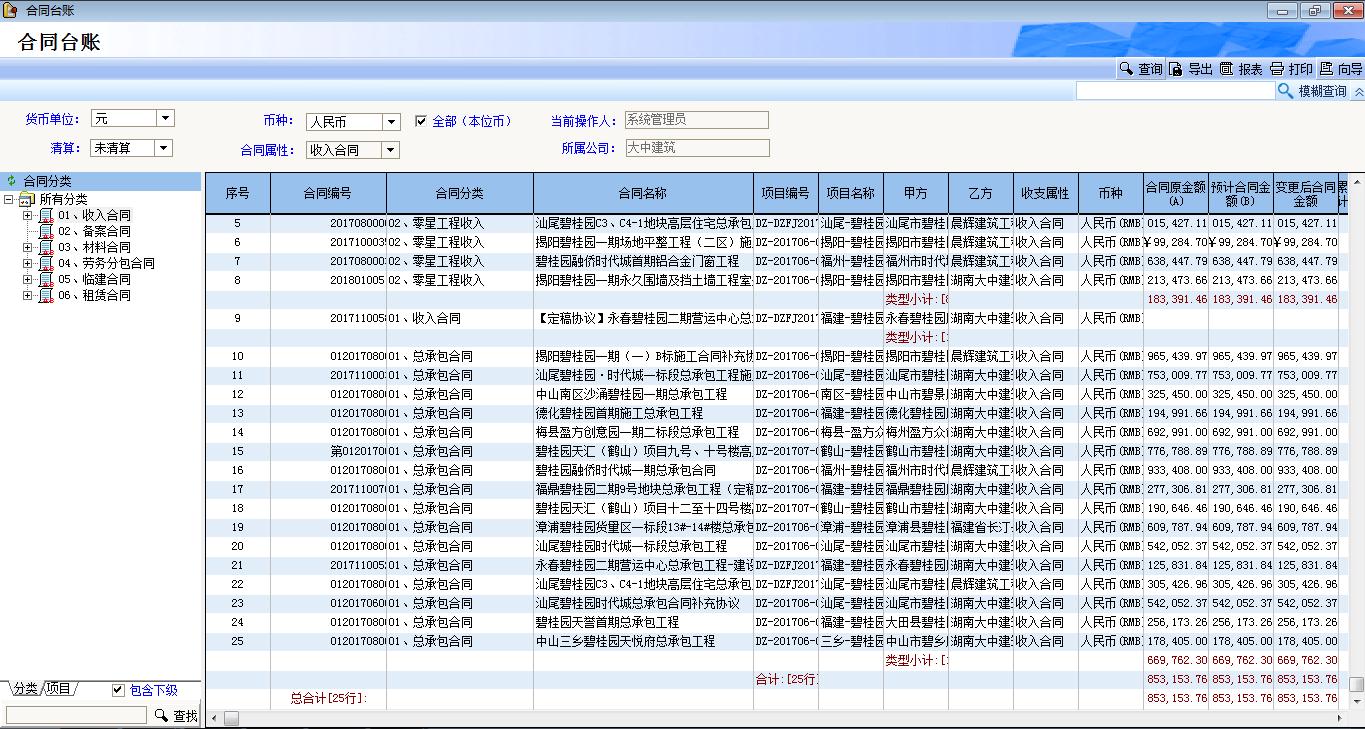

2、合同簽訂及履約管理
項目管理中,合同是工程管理和款項支付的重要依據。
將合同文本嵌入系統,節約紙張復印,方便不同管理人員隨時查詢及對比分析;通過合同信息錄入,能按各種需求分類管理和統計分析,隨時控制合同簽訂金額,保證合同簽訂控制在項目執行計劃范圍內;
通過付款情況錄入及財務復核,能隨時掌握付款進度及資金需求,為關鍵環節控制、避免漏洞及控制造價提供便利條件;

3、工程施工及現場管理

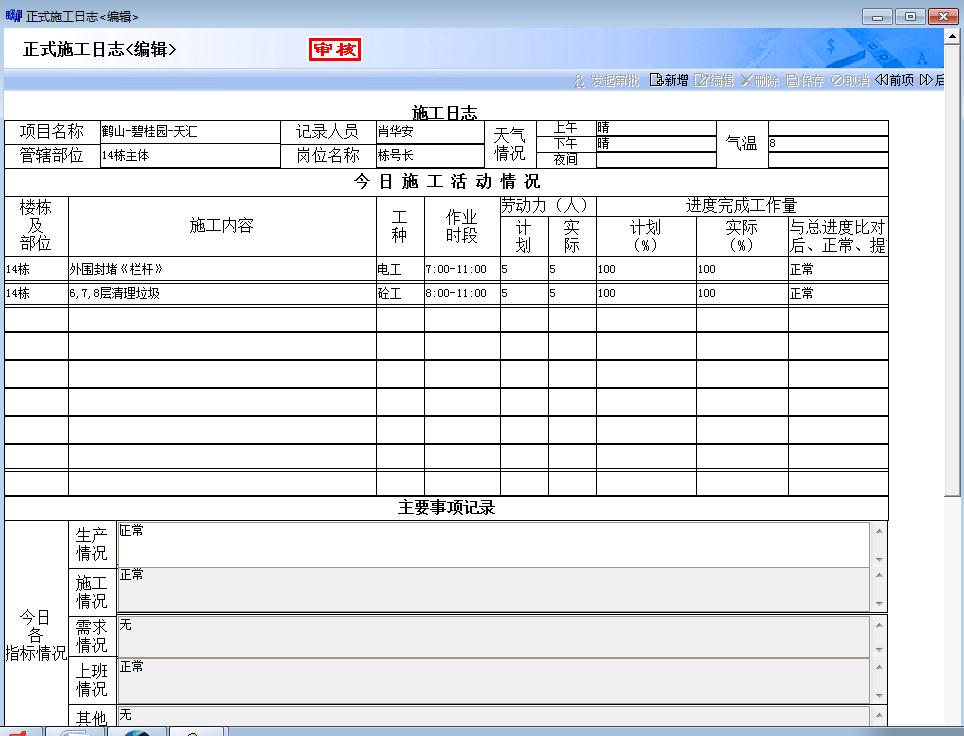

在項目的日常施工管理過程中,及時跟進工程進度,有利于工程管理人員和領導及時做好工程質量、成本、安全等工作內容的監控和管理。
將施工計劃、主要節點執行狀況及現場檢查結果信息放入系統,一方面加強工作的計劃性,另一方面實現方便各方面掌握工程進展情況,突出控制點,加強信息溝通,減少遺漏事項;
此外,能進行實際與計劃的對比,及時發現項目過程的問題情況,快速采取措施進行補救,滿足業主方的進度要求。

4、工程竣工結算管理
項目的竣工財務決算是反饋?zhàn)罱K項目產值情況的標準,為最后向業主收款提供強力有效的依據。
將結算結果及分類放入系統,一方面提高信息傳遞,能將洽商作為合同的補充,方便不同合約成本部人員隨時查詢對比分析,在合同執行過程中付款自動匯總數據,及時提供收付款決策支撐依據;
另一方面能讓系統自動分類計算造價結果,簡化勞動過程,規范成果,提高效率;還能將審計結果作為控制付款的最終依據。此外,將洽商文本放入系統,便于審計部門的監督管理。
